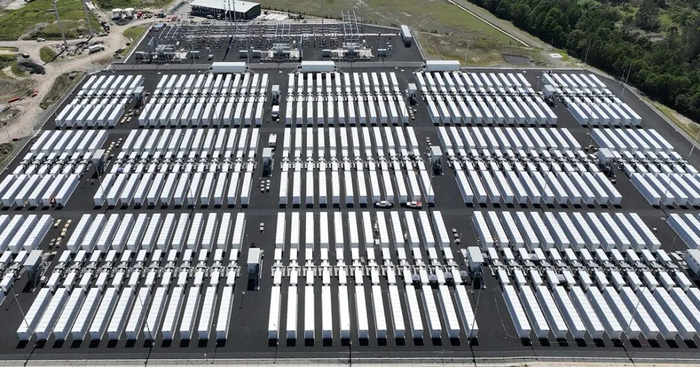

(来源:储能世界)
2025年11月12日 - 澳大利亚能源储能领域遭遇重大挫折,Waratah超级电池项目的一台高压变压器发生"灾难性故障",这一原本计划成为世界上功率最大的电池储能系统之一,规模达850MW/1,680MWh。

事故突发:距完工仅一周之遥
根据澳大利亚金融评论报获得的内部备忘录显示,2025年10月18日周六,由Wilson Transformer Company供应的三台350MVA高压变压器中的一台在测试期间发生故障。Akaysha Energy首席执行官Nick Carter在备忘录中承认,这台变压器遭受了未明确的损坏,被宣布无法修复。
更令人担忧的是,三台变压器中的第二台也已作为预防措施断电,以进行进一步检查。所幸事故中无人员受伤,原因调查仍在进行中。
故障发生的时机尤为不幸——该设施位于中央海岸Munmorah前燃煤发电厂旧址,当时正准备完成最后的"保持点"测试并达到全面调试状态。项目距离完成第五个里程碑仅数小时之遥,距离最终测试和全面运营仅约一周时间。

项目延期至2026年5月
虽然目前公开的细节很少,但第三方工具显示,2025年11月初,澳大利亚能源市场运营商(AEMO)的中期电力系统充足性预测评估数据针对该电池的可调度单元(代码为"WTAHB1")进行了更新。新数据显示,计划外停运时间将持续至2026年5月3日。
由于天气恶劣等一系列因素,该项目此前已经延迟了至少六个月,现在面临着再延迟六个月甚至更长时间的局面,如果变压器无法快速更换的话。
变压器供应链瓶颈凸显
这次事故突显了一个重大问题:高压变压器面临漫长的全球交付周期,是行业的关键瓶颈。大型电池储能项目所需变压器的订购时间已延长至一年以上,这是由于需求激增所致。
Wilson Transformer Company发布的一段视频展示了从其位于维多利亚州的澳大利亚制造中心向现场交付477吨350MVA 330/33/33kV变压器的过程,显示了这项长达九天的物流挑战。Wilson还被选中为Waratah提供145台7.3MVA 33/0.77/0.77kV中压变压器。
维持部分运营能力
尽管遭遇挫折,Akaysha Energy在11月11日发布的官方声明中表示,公司最近已通知能源市场,由于变压器故障,电池容量暂时减少。Waratah超级电池目前仍以350MW容量运行,继续积极支持新南威尔士州电网的能源安全。
该电池继续满足系统完整性保护方案(SIPS)的350MW服务要求,这是临时商业运营容量。在向满负荷容量过渡的持续保持点测试期间,发现了两台变压器存在问题。
Akaysha表示,尽管失去了一台变压器且另一台存在问题,但仍能够提供"临时"SIPS服务,该服务需要350MW和700MWh的容量。但其下一个调试里程碑——保持点5——已被搁置。满负荷运行时,Waratah需要在某些时候为SIPS方案提供700MW和1,400MWh,在其他时候提供较低的容量。剩余容量在市场上交易。
本地制造优势助力维修
Akaysha Energy确认,这些变压器由澳大利亚本土公司Wilson Transformer Company制造,这为诊断和修复过程提供了优势。所有诊断、修复和重新调试活动都可以在本地进行,从而缩短周转时间并实现对维修过程的密切监督。
工程检查过程包括全面测试,以确定变压器问题的确切性质和最合适的解决方案。这可能涉及修复现有变压器或用新设备替换,具体取决于详细技术评估的结果。
Wilson Transformer Company成立于1933年,拥有悠久的历史,是澳大利亚最大的配电和电力变压器解决方案制造商,在维多利亚州地区和墨尔本都市区运营两个最先进的制造设施,并在澳大利亚各地和英国设有服务设施。
Waratah项目背景与运营历史
该站点于2024年9月首次通电,并于2025年8月开始部分主动运营,作为电网规范的系统完整性保护方案(SIPS)的一部分支持新南威尔士州电网。多个报告显示,该站点于10月10日星期五首次实现了整个电池储能系统的完全放电。

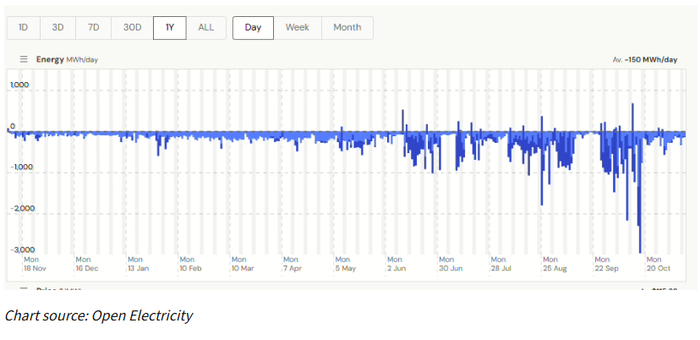

在10月中旬进行全输出测试后,Waratah电池的能源活动显著减少。10月17日星期五,充电和放电活动合计达到峰值2,774MWh。然而,该站点仍保持部分活跃状态,据推测是通过剩余的一台未受影响的高压变压器。
10月份,Waratah超级电池实现了一个重要里程碑,首次向澳大利亚国家电力市场(NEM)完全放电,展示了其提供大规模电网服务的能力。
Akaysha Energy:澳大利亚最大电池运营商
Akaysha最近超越Neoen成为澳大利亚最大的大型电池运营商,包括运营中、在建或已签约的项目。除Waratah外,该公司还完成或接近完成昆士兰州的较小型Ulinda Park和Brendale电池项目,并正在新南威尔士州建设415MW、1,660MWh的Orana电池。
该公司还与Snowy Hydro签署了澳大利亚同类协议中最大的长期购电协议,涉及维多利亚州的300MW、1,200MWh Elaine电池项目,并获得了维多利亚州275MW、1,200MWh Deer Park电池项目的联邦承保协议。
Akaysha Energy成立于2021年,总部位于澳大利亚Cremorne,目前拥有140名员工。该公司已筹集7.8亿美元资金,BlackRock已投资Akaysha Energy。该公司得到了包括BlackRock在内的全球机构投资者超过30亿澳元资本的支持。
Akaysha Energy目前拥有4GWh的四个超大规模电池储能项目组合正在建设中,另有20GWh处于澳大利亚各地的开发阶段。除澳大利亚外,该公司还在美国、日本和德国开展项目。
其他项目进展顺利
在更积极的消息方面,Akaysha Energy上周确认,已为其位于维多利亚州的Elaine电池储能项目获得了3亿美元(4.6亿澳元)的融资,该项目以与Snowy Hydro签订的15年虚拟收费协议为支撑,并已开始建设这座311MW/1,244MWh的设施。
今年2月,Akaysha Energy与Gunvor集团签署了具有里程碑意义的购电协议,涉及昆士兰州布里斯班北郊的Brendale电池储能项目,容量为205MW/410MWh。通过这项购电协议,Akaysha在建的四个资产组合中的总签约容量现已超过1.6吉瓦。
对能源转型的影响
这次Waratah变压器故障是影响清洁能源项目和远离化石燃料转型所需输电线路的最新延误。新南威尔士州政府于2022年将该项目指定为关键基础设施,称其是"能够及时交付的最合适解决方案,以确保悉尼、卧龙岗和纽卡斯尔的供电安全",因为燃煤发电机组正在关闭。
这些延误意味着可再生能源发电和储能建设的速度远低于满足联邦政府2030年和2035年减排和清洁能源目标所需的速度。澳大利亚的目标是到2030年将碳排放量从2005年水平减少43%,其基础是可再生能源在电力供应组合中占82%的份额。到2035年,二氧化碳排放量的目标是比2005年减少62%至70%。
Waratah超级电池在变压器问题期间的持续运营展示了大规模电池储能系统中内置的冗余性。该项目设计为澳大利亚电网的巨型减震器,使其能够快速响应电网扰动并保持系统稳定性,即使在容量降低的情况下运行。
变压器问题不影响项目的融资安排。该设施在以临时容量水平运营的同时,继续通过其电网服务合同产生收入。
